Прогрев замоноличенных стыков железобетонных конструкций зимой
Качество замоноличивания соединений и узлов в конструкциях может оказать решающее влияние на прочность и долговечность зданий. Заделка стыков существенно осложняется в зимнее пли в холодное осеннее время, когда рост прочности уложенной смеси в последующие -месяцы прекращается.
В настоящее время за зимние месяцы завершается возведение многоэтажных и высотных домов, включая отделочные работы. Рост прочности бетона и раствора, уложенного в конструкции, не должен отставать от принятого в проекте.
При монтаже -очередного этажа необходимо, чтобы прочность бетона, уложенного в соединениях конструкции нижележащего этажа, достигала 70%, а к моменту завершения монтажа— 100%- 70-процентная прочность может быть получена уже на 2—3-н сутки после укладки бетона в дело путам термообработки уложенной смеси.
Плохо прогретый бетон или раствор, уложенный в полости между смонтированными конструкциями, зачастую является причиной приостановки монтажа, появления деформаций в конструкциях при весеннем или искусственном оттаивании зданий, значительной коррозии закладных деталей связен в узлах, увлажнения и повреждения смежного со стыком сборного железобетона. Это влечет за собой значительные ремонтные работы или переделку бетонирования стыков.
Прогрев небольших объемов уложенного бетона в сопрягаемых конструкциях существенно отличается от используемых методов прогрева монолитного бетона.
При укладке бетона небольших объемов тепло быстро забирается примыкающими к стыку холодными конструкциями, теряется пластичность и обеспечивается надлежащее уплотнение смеси. Пористость бетона повышается, и следовательно, увеличивается его водопоглощение, снижается конструктивная жесткость здания.
Как показывает опыт Главмосстроя, качественная заделка и ускоренное твердение бетона в стыках достигается при электропрогреве или злектрообогреве.

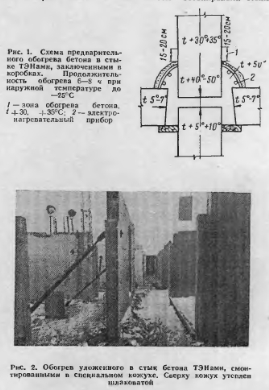

На экспериментальном строительстве 117-этажных зданий со сложной продольной конфигурацией стыков (рис. 1) в сопряжениях несущих железобетонных перегородок с перекрытиями требовалось получить прочность уложенного бетона к моменту -монтажа конструкций на следующем этаже не менее 150 кг/см2 (при проектной марке 300). После монтажа перегородок и настилов перекрытий, -выверки всех элементов конструкции предварительно обогревали, стыки и закладные детали очищали от смерзшегося снега металлическими щетками и специальными тросовыми очистителями.
