Обоснование потребности в материальных ресурсам на стадии проектирования и строительства и организация материально-технического снабжения

Определение необходимых материальных ресурсов для гидротехнического строительства начинается с проектирования. В состав проекта обязательно входят расчеты и сводные ведомости требующихся материалов, конструкций и полуфабрикатов, необходимых механизмов, машин н транспортных средств. Потребности в них определяют как в целом на весь период строительства, так и по годам на основе принятого в проекте срока строительства и календарного графика финансирования и выполнения строительно-монтажных работ. Проект является основным обосновывающим документом для выделения необходимых строительных материалов, оборудования, механизмов и других материальных ресурсов.

Ежегодная потребность в ресурсах оформляется заявками строительства. В них проектные расчеты по матермальным ресурсам уточняются с учетом изменившихся условий строительства, выпуска новых строительных материалов и механизмов, правил поставки и т. п.

Основой для составления заявок наряду с проектной документацией являются план строительно-монтажных работ в денежном выражении и набор физических объемов работ, составленный на основе плана. По физическим объемам и проектным (плановым) удельным нормам расхода материалов определяют, их потребность з предстоящем году. Например, для расчета необходимого количества цемента надо знать объемы бетонных и железобетонных работ (с разбивкой на марки бетона и железобетона) и удельные расходы цемента по маркам. Расчет потребности в механизмах, строительных машинах и транспортных средствах производят на основе плана механизации работ, содержащего годовые объемы механизированных работ и нормы годовой выработки (производительности) механизмов на единицу их мощности (для землеройных механизмов — емкости). Общая требуемая производительность механизмов т определяется по формуле (м3/ч, т/ч, м3 вместимости ковша экскаватора или скрепера):

Обычно на начало планируемого года строительство имеет несколько механизмов производительностью. Дополнительная потребность определяется с учетом наличного парка, невозможности поступления всех новых механизмов в начале года и в то же время необходимости выполнения годового объема работ. Последнее требование учитывается коэффициентом неравномерности. Обычно этот коэффициент принимается равным 2, т. е. считается, что механизмы поступают равномерно в течение всего года. С учетом указанных условий дополнительная потребность в механизмах определяется по формуле

Расчет по физическим объемам дает возможность более точно определить необходимые материальные ресурсы по каждой отдельной стройке. Однако подсчет различных физических объемов в целом по отрасли очень трудоемок, поэтому для планирования материальных ресурсов разработаны и широко применяются нормы расхода фондируемых материалов (в том числе для некоторых механизмов) на 1 млн. руб. строительно-монтажных работ. Нормы составляют на основе данных, взятых из наиболее характерных, экономичных проектов, составленных для объектов, называемых объектами-представителями. Норма определяется делением общей потребности в материалах на суммарную стоимость строительномонтажных работ. Если использовать эти нормы в целом для отдельной отрасли или крупной строительной организации, т. е. когда в процессе строительства находится большое количество объектов с разными стадиями развития работ (подготовительный период, полное развертывание и завершение работ), то они будут правильно отражать общую потребность в ресурсах. Использовать же указанные нормы для отдельной стройки можно только при детальном анализе состояния работ или как предварительные расчеты, так как средние за весь период строительства нормы расхода материалов могут значительно отличаться от конкретной годовой потребности.

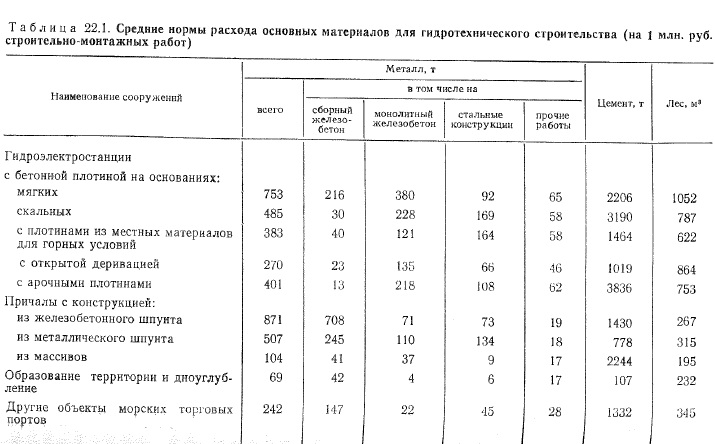

В гидротехническом строительстве установлено существенное различие норм для сооружений, возводимых на скальных и нескальных основаниях (табл. 22.1).

Необходимо иметь в виду характерную экономическую особенность норм расхода материалов на 1 млн. руб. строительно-монтажных работ: при снижении стоимости работ и повышении индустриализации строительства нормы расхода увеличиваются, так как при этом возрастает удельный вес стоимости материалов. При переходе в 1984 г. на новые сметные нормы и цены с повышающим коэффициентом по гидротехническому строительству, равным в среднем 1,2, нормы снижаются на эту же величину.

С помощью указанных норм планируют производство и распределение материалов по отраслям промышленности и строительства.

С целью улучшения системы материально-технического снабжения проводится планомерная работа по совершенствованию норм расхода материалов с учетом прогресса и изменения ценообразования в строительстве.

Центральными органами по планированию снабжения материальными ресурсами являются Госплан СССР и Госснаб СССР (Государственный комитет СССР по материально-техническому снабжению). Общее руководство материально-техническим снабжением народного хозяйства СССР возложено на Госснаб СССР.


Таблица 22.1. Средние нормы расхода основных материалов для гидротехнического строительства (на 1 млн. руб. строительно-монтажных работ) является не только планирующим, но и хозяйственным органом. В министерствах и ведомствах организуются главные управления материально-технического снабжения (главснабы), которые на местах имеют районные конторы материально-технического снабжения. На крупных строительствах организуются конторы и управления материально-технического снабжения (комплектации).

Система материально-технического обеспечения построена с учетом переноса наибольшего количества хозяйственных операций по снабжению на места и перехода к комплектации строительства всеми необходимыми материалами и изделиями в соответствии с графиками работ на объектах. Строительные организации в соответствии с государственным планом финансирования составляют заявки на фондируемые материалы, механизмы п оборудование, а также на материалы и оборудование централизованных поставок. Эти заявки прове-ряются и обобщаются по трестам и главкам в виде сводных заявок и направляются по фондируемым материалам в Госплан СССР и Госснаб СССР, которые составляют план материально-технического снабжения по стране с учетом обеспечения баланса производства и потребления. Далее Госснаб СССР выдает ведомствам фондовые извещения, на основе которых составляются спецификации и разнарядки на поставку материалов и механизмов заводами-поставщиками и план отгрузки потребителям. План отгрузки материалов оформляется договором между поставщиком и потребителем.

Кроме составления заявок (их составляют совместно технический, плановый отделы и отдел-контора материально-технического снабжения строительства), оформления договоров и их реализации снабженческие организации занимаются заготовительными, складскими и экспедиторскими операциями.

В гидротехническом строительстве большую часть материалов поставляют на строительство предприятия строительства. Эти предприятия можно разделить на две группы:

1) технологически связанные с основными работами на стройке и обслуживающие одну строительную площадку (бетонное хозяйство, арматурные заводы, полигоны для изготовления гидротехнических железобетонных конструкций, а также базы снабжения и др.);

2) обслуживающие несколько строек и расположенные вне площадки данного строительства (карьеры местных материалов, ремонтные, деревообрабатывающие предприятия, заводы железобетонных конструкций общего назначения и др.).

Строительство предприятий первой группы осуществляется за счет разд. А сводного сметного расчета (см. гл. 2), а предприятий второй — или за счет специальной сметы на развитие базы стройиндустрии, или, при локальном расположении строительства и невозможности использовать эти предприятия в дальнейшем, также за счет разд. А сводного сметного расчета. При наличии нескольких объектов — потребителей продукции развитие баз строительной индустрии предполагает долевое участие, закладываемое в сметах этих объектов.

Большое значение для развития материально-технической базы строительства имеет постановление ЦК КПСС и Совета Министров СССР «Об улучшении планирования и усилении воздействия хозяйственного механизма на повышение эффективности производства и качества работы» от 12 июля 1979 г. Выдвигая требование обеспечить сбалансированность планов капитального строительства с материально-техническими ресурсами, постановление обязывает советы министров союзных и автономных республик, исполнительные комитеты краевых, областных и городских Советов народных депутатов составлять и утверждать сводные перспективные планы производства местных строительных материалов, конструкций и полуфабрикатов с учетом необходимого развития п реконструкции предприятий материально-технической базы строительства.

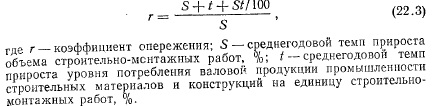

Успешное выполнение планов капитального строительства возможно при опережающем темпе развития промышленности строительных материалов и конструкций по сравнению с ростом объемов строительно-монтажных работ. В качестве показателя уровня этого опережающего развития используют коэффициент соотношения среднегодовых темпов прироста продукции про-мышленностью и объема строительно-монтажных работ


Анализ фактических соотношений за последние годы показывает, что коэффициент г составляет в целом по строительству 1,4—1,8.

Производительность (мощность) предприятий строительной индустрии должна быть всесторонне экономически обоснована в проекте. Завышение мощности приводит к перерасходу денежных средств, отставанию с вводом предприятия и усложнению его эксплуатации; занижение мощности может привести к дефициту материалов в процессе строительства и нарушению заданного темпа строительных работ.

Порядок определения мощности предприятий устанавливается соответствующими инструкциями. Можно, для примера, отметить следующие основные положения для выбора мощности производственных предприятий в гидротехническом строительстве.

Производительность бетонного завода, как правило, определяется по среднемесячной интенсивности (за теплый период времени года) укладки бетона и рассчитывается исходя из трехсменной работы в течение 21 ч в сутки. Вместимость складов цемента и заполнителей при круглогодичной их доставке устанавливается в зависимости от дальности возки и вида транспорта в пределах от 10—15 до 30—40 % расчетной месячной потребности в материалах. При сезонной работе транспорта или сортировочных устройств на предприятиях по добыче заполнителей емкость складов определяется исходя нз обеспечения бесперебойной круглогодичной укладки бетона с заданной интенсивностью. Производительность предприятий до добыче заполнителей определяется исходя из их круглогодичной работы и среднемесячной потребности в наиболее напряженный год.

Производительность ремонтных предприятий устанавливают по расчетному среднегодовому количеству машин за два-три года строительства. Монтажные базы проектируют из расчета объема наиболее интенсивного по монтажным работам квартала. Вместимость баз материально-технического снабжения устанавливается для материалов складского хранения, поступающих отдельными партиями, не свыше двухмесячной потребности в наиболее напряженный год строительства. Для массовых строительных и технических материалов открытого хранения при их круглогодичном поступлении вместимость складов устанавливается на 5—10-дневную или 20—30- дневную (при дальней перевозке) потребность.

Важным этапом обеспечения экономичного строительства является борьба за экономное расходование материалов, уменьшение потерь, ограничение применения остродефицитных материалов, использование отходов производства. Например, широкое внедрение при бетонных гидротехнических работах специальных добавок в жесткие бетонные смеси с целью повышения их удобо- укладываемости, применение золыуноса в качестве заменителя цемента дают значительную экономию цемента и денежных средств.

Вся эта работа регламентируется техническими правилами по экономному расходованию дефицитных материалов в строительстве. Строительные организации представляют ежеквартально отчеты по расходу материалов и топлива с подробным анализом состояния работы по их экономии. В отчетах указывают остатки материалов, конструкций, изделий на конец отчетного периода, которые затем учитывают при вновь выделяемых фондах строительству на поставку соответствующих материалов, конструкций и изделий.

Одним из средств совершенствования системы материально-технического снабжения и комплектации строительства является повышение уровня планирования и управления процессом снабжения на основе широкого применения современных экономико-математических методов и средств вычислительной техники. С их помощью устанавливаются оптимальные связи между поставщиками и потребителями, обеспечивающие максимальное использование производственных мощностей поставщиков и максимальное удовлетворение спроса потребителей при минимальных затратах на перевозку материа-лов и конструкций. Это позволяет быстро и точно произвести расчеты для наиболее рациональной организации обращения огромных масс материальных ценностей.

Составление в короткие сроки оптимальных планов или принятие оптимальных решений при постоянно меняющихся условиях хозяйствования способствует выявлению и использованию значительных народнохозяйственных резервов.

Экономико-математические методы и ЭВМ широко используются для решения возникающих при разработке планов материально-технического снабжения и оперативном управлении этим процессом плановых и технико-экономических задач: определение потребности в материальных ресурсах и их распределение по потребителям; прикрепление потребителей к поставщикам; планирование и размещение заказов; составление оптимальных технологических комплектов; автоматизированный учет и отчетность по поставкам материалов; определение оптимального размера запаса материалов на складе, а также технологических задач — раскрой листовых материалов с минимальными отходами и многие другие.

В ряде крупных строительных гидротехнических подразделений накоплен значительный опыт использования экономико-математических методов и средств вычислительной техники для решения задач по оптимальному планированию и управлению системой материально-технического снабжения. Например, в Братскгэсстрое, тресте Таджикгидроэнергострой, институте Оргэнергострой и др. созданы специальные вычислительные центры и разрабатываются математические модели для специальных условий гидротехнического строительства.

Экономика гидротехнического и водохозяйственного строительства: Учеб. для вузов. Д. С. Щавелев, М. Ф. Губин, В. Л. Куперман, М. П. Федоров; Под общ. ред. Д. С. Щавелева. — М.: Стройиздат, 1986. — 423 с.

??????????

??????? ?.?., ??$B!`(B?????? ?.?., ??????? ?.?., ?????????????? ???????????

?????? ?.?., ???????????? ??????????? ?????????? ????????????

?.?. ???????, ????????????? ???????????

?.?. ???????, ???????? ?????? ?? ??????? ???????????

?. ???????, ????????$B!`(B????? ???????????? ???????????

???????? ?.?., ??????????? ?.?., ???????? ?.?., ???????????????? ?????????? ???????????

?.?. ???????, ?????????? ???????????

?.?. ?????????, ?. ????, X. ???????, ????? ???????????? ?????

?.?. ???????, ?????? ???????

?????? ?.?., ??????????: ??? ??? ???????? ? ??? ??? ??$B!`(B?????

?. ????????, ???????????? ????????????? ???????????? ??????

?.?. ???????, ?????????????$B!`(B????? ?????????

?.?. ???????, ????????? ??????????$B!`(B?????? ? ?????????????????? ?????????????

??????????$B!`(B????? ??????????. $B!_(B. I. ?????? ???????

??????????$B!`(B????? ??????????. $B!_(B. II. ??????????? ???????

???????????? ??????????$B!`(B????? ?????

?.?. ???????, ??????????$B!`(B????? ??????????

?. ?. ????, ????????????????

????????????$B!`(B????? ??????????????? ???????

????????????? ?????????????? ???????

????? ? ???????????, ????????? ??????

??????????? ????????? ? ??????????? ???????? ??????????
