Определение комплексной производительности кранов
Бетоноукладочные краны часто выполняют весь комплекс работ по бетонированию сооружений, включающий помимо собственно подачи бетонной смеси, работы по подаче, установке и снятию опалубки, подаче и монтажу арматуры, металлоконструкций, закладных деталей, средств утепления блока в зимний период и т.п.
При выполнении этих вспомогательных работ кран, как правило, используется неэффективно как по грузоподъемности, так и по времени, поэтому целесообразно использовать основной кран в комплексе с переносным вспомогательным краном. В этом случае основной объем вспомогательных работ - установка и снятие опалубки, монтаж легких армоконструкций и закладных деталей и т.п. - выполняется вспомогательным краном, а основной бетоноукладочный кран осуществляет подачу бетонной смеси, переносит вспомогательный кран из блока в блок и подает к нему грузы. С целью уменьшения занятости основного крана целесообразно осуществлять их контейнеризацию, т.е. собирать грузы (вспомогательные материалы и оборудование) в специальные контейнеры, подаваемые бетоноукладочными кранами в блок, в зону действия вспомогательных кранов.
Как показывает практика, при выполнении основным бетоноукладочным краном всего комплекса бетонных работ занятость его на вспомогательных операциях составляет 3040% от всего времени работы крана. При использовании вспомогательных кранов занятость его на вспомогательных операциях уменьшается до 10-15%. Однако как в том, так и в другом случае основной бетоноукладочный кран принимает участие в доставке вспомогательных грузов и материалов, поэтому при расчете потребности в бетоноукладочных кранах должна быть определена не просто производительность только на укладке бетона, а комплексная производительность крана с учетом его занятости на вспомогательных операциях. С этой целью должны быть определены объемы вспомогательных работ, единичные массы всех подаваемых грузов, продолжительность циклов на каждом виде работ, сменная производительность и соответствующая потребность в машино - сменах основного крана.
Рекомендуется следующая последовательность расчетов.
1. Определяются объемы работ для обеспечения расчетной месячной интенсивности работ.

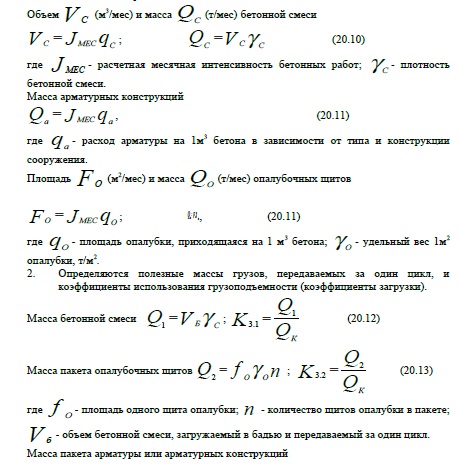

3. Составляются технологические схемы подачи бетонной смеси и различных вспомогательных грузов со строительной площадки расчетный блок бетонируемой в данный период части сооружения, определяются необходимые данные для расчета продолжительности цикла для каждого из видов грузов.
4. Составляется циклограмма работ на выполнение всех операций комплекса бетонных работ (подача и установка пространственных и плоских армоконструкций, щитов опалубки, шатров, вспомогательного оборудования и прочих грузов). При определении циклов на выполнение этих работ к операциям, рассмотренным при подаче бетона, вместо операции разгрузки добавляется операция по монтажу.

5. Определяется эксплуатационная сменная производительность и потребность в машино - сменах на выполнение расчетного объема работ при нормальном режиме работы (табл. 20.14 )
